为精准而设计,在您的产线中得到验证。

SameGram 安装与调试服务

动态检重秤只有在正确安装、依据可溯源标准完成校准,并在您实际生产线上通过验证后,才能真正体现价值。从现场准备、机械装配到校准、产线集成与验收测试——确保您的设备在投入运行的首个班次起,即实现精准称重、可靠剔除与稳定运行。

16年现场经验
5,000+家全球客户
12 个月质保,终身维护
我们的工作方式

我们的调试服务模式

三种合作模式,同一工程标准。三者均以本页第 7 节定义的相同验收标准收尾——标准不因服务模式而改变。

Model A

全程现场调试

由 SameGram 现场工程师完成开箱、装配、安装、校准、集成与验收测试。

交付成果:调试报告、校准记录、验收证书、操作员与维护人员培训。

适用场景:新建产线、复杂集成、首次使用检重秤的用户。

Model B

督导式自主安装

提供详细的安装文档、视频指导,并对贵方维护团队进行分步远程督导。

交付成果:已标注的检查清单、经签署的远程调试记录。

适用场景:具备强自有团队且安装预算有限的工厂。

Model C

远程调试支持

在贵方团队实施安装期间,提供实时视频协助、参数配置与故障排查。

交付成果:会话记录、更新后的参数集。

适用场景:既有产线上的简易替换与改造。

第 1 节 · 设备到货之前

安装前准备

调试质量在设备到货之前即已决定。请于计划安装日期前至少一周核对以下项目,确保现场、公用设施与人员在第一天即准备就绪。准备工作通常需要 1–2 个工作日,并可与到货物流并行进行。

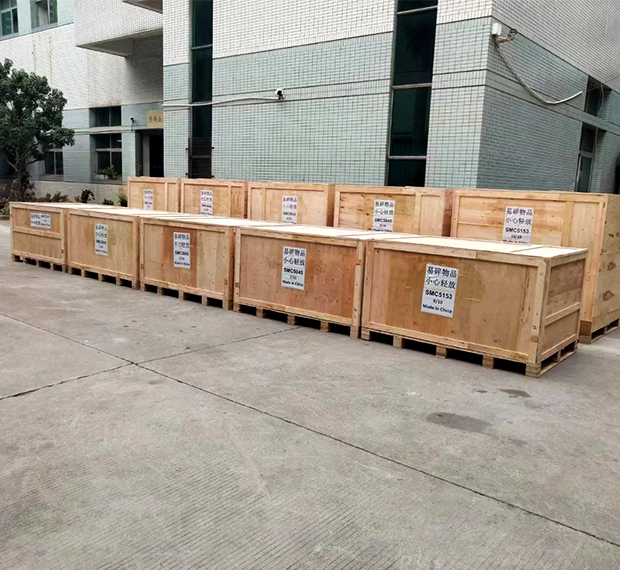

SameGram 检重秤装入木质运输箱待发运SameGram 工厂内的装箱与发运前检验

到货检验与开箱

1

签收前检查包装箱

检查每个包装箱是否因运输受损(挤压、穿刺、倾斜/冲击指示器) 之前签收承运商的交货回单。

2

当天记录任何损坏

在交货文件上拍照并注明损坏;立即通知 SameGram 与承运商——隐蔽损坏索赔的法定时效很短。

3

在标记的安装位开箱

在设备就位处开箱;根据装箱单核对交付内容(主机、剔除单元、HMI、工具包、文件、备件)。

4

先报告差异

在装配开始前报告任何缺件——装箱单核对是质保记录的基准。

现场就绪项要求
位置与布局按已审批的布局图定位;产品流向与产线一致(标准:面向设备时为左进右出)
地面与基础平整、坚固的工业地面;用地脚调平,不平处以设备调平脚补偿——切勿在称重传感器下方加垫片
维护通道操作侧与维护侧各预留至少 800 mm 净空(具体尺寸见布局图并按机型确认)
环境典型工作范围:0–40 °C,≤90 % RH 非冷凝,低粉尘与低振动;冲洗型机型按其 IP 等级执行
相邻设备定位前,与上下游设备核对输送机中心高度与传送间隙
公用设施需准备的技术规格
供电AC 220 V ±10 %,50/60 Hz,带保护接地(PE)的专用回路,设备上游设可上锁的隔离开关
压缩空气洁净、干燥、无油的仪表空气(符合 ISO 8573-1);工作压力 0.5–0.8 MPa;Φ8 mm 接口
数据网络用于远程支持与数据导出的以太网端口(推荐)
经认证的标准砝码OIML M1 级或同等,覆盖设备称重能力约 20 %–100 %

工具与吊装设备

  • 额定承重不低于装箱后设备重量的叉车或托盘车
  • 覆盖安装图上紧固件规格的扭矩扳手
  • 万用表、内六角扳手套装、活动扳手、对齐直尺
  • 用于气路校验的压力表,以及第 6 节规定的个人防护装备

人员与文件

  • 一名安装主管(机械)、一名合格电工、一名产线操作员;
  • 现场应备:已审批布局图、带紧固件扭矩值的安装图、电气与气动原理图、装箱单及机型数据表
第 2 节 · 机械装配

核心部件与安装步骤

SameGram 检重秤为模块化设备:机架、称重输送机、控制器与剔除机构依次安装,随后连接电气与气动,再安装可选工艺模块。

部件功能典型配置
称重输送模块承载并称量运动中的产品带可拆卸皮带的机架;食品级 PU 皮带;轴承
称重平台与称重传感器将载荷转换为电信号Mettler Toledo 称重传感器;自由悬挂式安装
控制器与 HMI配方管理、监控、操作10 英寸彩色触摸屏,运行 SameGram 在线称重控制系统;可存储最多 100 种产品配方
剔除机构剔除超差产品按订单配置为推杆式、摆臂式或上顶式
机架与调平脚结构与对正碳钢喷漆表面处理(卫生型为 SUS304 不锈钢)
报警系统操作员提示声光报警并自动剔除
供电与控制供电与驱动Meanwell 电源;驱动电机;接线盒
可选模块工艺扩展喷码机、实时打印机、贴标机、条码/识码器、分拣机、金属检测机
精度说明

称重平台只能经称重传感器受力。任何第二受力路径——线缆、溜槽、皮带或紧固件——都会从传感器分走载荷,造成不可复现的称重误差。

机械装配——分步进行

1

就位主机架

使用额定承重不低于装箱重量的叉车或托盘车,将设备移至标记位。拆除运输固定装置与运输螺栓。 保留所有运输支架——若日后需要移动设备则必须使用。

2

调平设备

放下调平脚,用精密水平仪在双向调平机架。确认所有支脚均匀受力——设备不得晃动。

3

安装称重平台

按安装图安装平台。使用 仅采用图纸上的扭矩值紧固称重传感器:过度拧紧会使测量元件变形并引入永久误差。用手确认平台可自由移动并能无摩擦回中。

4

安装并张紧输送皮带

将皮带绕过驱动辊、从动辊与称重平台。按图纸设定皮带张力(典型参考:跨中施加适度指压下挠 10–15 mm——请以机型对应数值为准)。点动皮带并调节从动辊,直至跑偏居中。

5

安装剔除单元

按订单安装推杆式、摆臂式或上顶式剔除器。将剔除通道对准剔除溜槽或料箱,并确认执行机构全行程无障碍。

6

连接上下游接口

与相邻设备对正输送机中心线高度;典型传送间隙 ≤10 mm(以布局图为准)。确认传送点无产品搭桥、倾倒或卡滞。

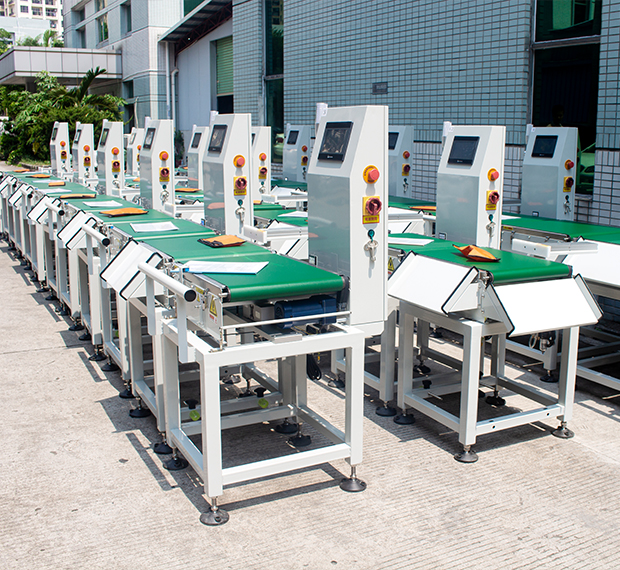

SameGram 检重秤成品SC3-10060L50 动态检重秤——模块化机架、快拆皮带、集成剔除器

电气连接

  • 将供电接至可上锁的主隔离开关;核对电压与铭牌一致(AC 220 V ±10 %)并确认 PE 导体已可靠端接
  • 首次上电前,验证 PE 至设备机架的连续性
  • 按电气原理图接线电机与传感器;密封所有电缆引入套
  • 在启用自动模式前,验证驱动转向与点动指令

气动连接

  • 在设备进气口安装过滤—减压—润滑(FRL)组件,并连接 Φ8 mm 气路
  • 将减压阀设定为 0.5–0.8 MPa 工作压力(推荐起始点 0.6 MPa)
  • 用肥皂水或超声波检漏仪进行检漏;在 10 分钟观察期内压力须保持稳定
  • 确认空气质量干燥无油,以保护剔除阀块与气缸

可选模块安装

  • 按各自模块图安装喷码机、打印机、贴标机、识码器与分拣机
  • 连接电源与数据线缆;安装并对正编码器/传感器支架,用于打印触发与读取位置
  • 集成级选项(金属检测组合、DWS 系统)按其专用接口图执行
SameGram 装配车间,检重秤机架在此制造与测试
厂内制造并预测试

每台设备装箱前均在 SameGram 生产车间完成装配、点动测试与预校准——您的现场工作始于已验证的基线。

第 3 节 · 项目顺序

装配流程一览

典型的全程现场项目按下述顺序进行。时长为典型估算,请以项目计划为准。

#步骤负责方时长退出标准
1到货检验与开箱SameGram + 现场团队0.5 天装箱单已核对,损坏状态已记录
2现场就绪核查现场团队0.5 天第 1 节检查已完成
3就位与调平SameGram 工程师0.5 天水平已确认;所有支脚受力
4机械装配SameGram 工程师1 天第 2 节步骤已完成
5电气与气动连接SameGram + 电工0.5 天第 2.3–2.4 节已完成
6调试前检查SameGram 工程师0.5 天第 4 节检查表已签署
7校准与参数设置SameGram 工程师1 天第 5 节步骤 1–6 已完成
8集成与通信测试SameGram + IT/可靠性0.5–1 天第 5 节步骤 7–8 已完成
9连续运行与验证双方0.5 天第 5 节步骤 9 已完成
10培训与交接SameGram 工程师0.5–1 天第 7.4 节培训已签署
典型总时长:3–6 个工作日

具体取决于机型、选项与产线集成范围。远程安装前勘测可缩短现场时间。

第 4 节 · 上电前的关口

调试前检查清单

通电前须完成每一项。 任何未勾选项均不得继续。

机械

  • 设备已调平;所有支脚受力;无晃动
  • 运输支架与运输螺栓已拆除并留存
  • 称重平台自由移动;无第二受力路径
  • 称重传感器紧固件按图扭矩拧紧(已做防松标记)
  • 皮带跑偏居中;张力在规格内
  • 剔除单元与剔除通道对齐;全行程无障碍
  • 上下游传送高度与间隙已核对

电气

  • 供电电压已核对:AC 220 V ±10 %
  • PE 导体已连接;至机架连续性已确认
  • 可上锁隔离开关已安装并标识于设备上游
  • 电机与传感器按原理图接线;电缆引入套已密封
  • 控制柜内无工具或杂物

气动

  • 气源清洁、干燥、无油;进气口已装 FRL
  • 工作压力设定在 0.5–0.8 MPa 内
  • 检漏通过;压力保持稳定
  • 管路固定;无弯折或磨损点

数据与通信

  • 网线已连接(如配备)
  • USB/导出路径已用样例文件测试
  • 已从客户获取 ERP/MES 接口参数(如适用)

安全

  • 所有防护装置已安装并紧固
  • 急停装置与联锁完整且未被改动
  • LOTO 点已标识并备有锁具
  • 操作区域清空;警示标识已张贴

文件

  • 现场备有安装图
  • 装箱单已核对;差异已上报
  • 备有机型数据表用于核对数值
第 5 节 · 启动运行

调试流程

按序执行各步骤。将每个实测值记录在调试报告中——这些记录是后续验证与质保支持的依据。

SameGram 技术员使用经认证标准砝码校准称重系统在平台中心位置使用经认证标准砝码进行量程校准
1

上电与系统启动

确认第 4 节已完成且人员已撤离设备。合上主隔离开关、上电,验证 HMI 启动至主界面且无故障代码,声光报警自检正常。

2

零点校准

清除称重输送机上所有产品;清洁平台与皮带——残留物是零点漂移最常见的原因。点动皮带确认可自由移动。从 HMI 启动零点校准(通常 10–20 个采样周期)。验证零点回到机型零点容差内,通常为 ±1 显示分度。

3

使用经认证标准砝码进行量程校准

将经认证标准砝码置于平台中心(从约 50 % 量程起),将示值与证书值比对——偏差须落在机型在该载荷下声明的精度内。至少在三个载荷点重复(约 20 % / 50 % / 100 % 量程)。若任一偏差超差,在 HMI 中执行量程调整并重新核对所有点。在报告上记录证书编号与示值。

4

角点(偏心)载荷测试

将同一经认证砝码置于平台四处:前左、前右、后左、后右。最高与最低示值之差须落在验收协议容差内。差值过大表明存在机械约束——在电子调整前,须重新检查平台是否存在第二受力路径。

5

使用实际产品的动态测试

以生产速度将生产产品(或以经认证砝码作为代用品)通过产线。将每个动态示值与静态参考测量比对。验收:平均动态误差落在机型声明的动态精度内,且重复测量的标准差不超过剔除公差带的三分之一。

6

产品配方与运行参数

依据质量计划或适用净含量法规输入目标重量与上/下剔除限。配置批次字段、采样间隔与剔除确认窗口。配置报警行为(声光报警并自动剔除)。将配置存为产品配方——控制器最多可存 100 条配方——并验证从产品列表中调取。

7

剔除功能验证

准备一份加标测试批:将已知欠重与超重的单元混入合格产品运行中。验收标准: 100 % 的加标超差单元被剔除至正确位置;零合格单元被误剔于测试样本中;每个事件均被正确记录。验证故障安全:模拟剔除卡阻或气压丧失——设备须报警并停止给料,进入安全状态。

8

数据与可追溯性测试

导出试运行报告(USB 或网络);每条记录须包含时间戳、批次、序号、实测重量与判定结果。对于 ERP/MES 集成:与客户系统交换一个完整生产批次;验证握手、字段映射与零数据丢失。确认打印标签内容(批号、日期码、所配 QR 码)。

9

连续运行与参数备份

在额定速度下连续运行设备至少一小时(或约定的生产数量)。监控零点漂移、皮带跑偏、剔除统计与报警日志。将所有配方与校准参数备份至 USB;备份随交接文件一并移交。

检重秤安装示例,已集成至客户产线已安装的 SameGram 检重秤在客户产线上运行
第 6 节 · 不可妥协

安全规范

设备包含运动部件、气动执行机构以及工作于市电电压的电路。以下规则在当地法规与现场规程之外同样适用。

资质须知

安装、调试与维修工作只能由已阅读操作手册的合格人员执行。不得改装、旁路或破坏安全装置、防护装置或联锁;设备带电或带压时不得维修或清洁;未经培训人员操作期间须停留在标记操作区域之外。

机械安全

  • 剔除单元、提升机构与皮带传送点存在夹点与挤压点——防护拆除时严禁操作
  • 带电时严禁伸手进入、骑靠或踩踏输送机
  • 上锁/挂牌(LOTO)任何机械介入前:隔离电源与气源、泄放储能、施加个人锁具、验证零能量

电气安全

  • 仅合格电工可打开控制柜;先在可上锁主开关处断开,并验证无电压
  • 首次上电前须连接并验证保护接地
  • 不得带电作业;使用绝缘工具

气动安全

  • 维修剔除执行机构或阀块前,须泄压并锁定气源
  • 严禁将压缩空气对准人员——弹出部件可造成伤害

急停与联锁

  • 每次上电时测试所有急停装置与防护联锁
  • 不得将急停用作常规停止按钮;每次急停事件须查明并纠正原因

卫生与食品接触安全

  • 食品与制药应用须按要求使用冲洗型(IP 等级)机型
  • 使用与不锈钢部件及食品级皮带兼容的清洁剂;清洁后冲洗并干燥
  • 清洁后,重启生产前重新验证零点稳定性

个人防护装备

设备搬运与吊装安全鞋、防割手套、高能见度背心
电气作业绝缘手套、眼部防护——仅限合格电工
气动作业眼部防护
清洁(食品/制药)按清洁剂 SDS 使用耐化学手套与围裙
第 7 节 · 签署确认

验收标准

验收由客户与 SameGram 工程师共同记录。以下标准适用于所有调试服务模式。

测试方法典型验收标准
零点稳定性空带零点循环零点回到 ±1 显示分度内
静态精度经认证标准砝码,≥3 个载荷点各点示值在数据表精度内
偏心(角点)误差经认证砝码置于 4 个平台位置差值在验收协议容差内
动态误差以生产速度的加标运行平均误差在声明动态精度内
重复性同一单元 ≥20 次连续运行标准差 ≤ 剔除公差带的三分之一
剔除精度加标缺陷批100 % 超差单元被正确剔除

功能验收

  • 所有订购选项已验证:实时打印、喷码、在线识码、贴标、分拣,以及所配的金属检测组合
  • 每个已配置产品的配方保存/调取已验证
  • 声光报警与自动剔除已验证
  • 所配的剔除料箱监控/卡阻报警已验证

文件交接

  • 安装与调试报告(含第 5 节记录值)
  • 含标准砝码证书编号的校准记录
  • 竣工布局图(已更新现场变更)
  • 参数备份(USB / 数字副本)
  • 操作员与维护手册
最终签署里程碑客户代表SameGram 工程师日期
机械安装完成☐☐
校准与计量验证☐☐
剔除与数据功能已验证☐☐
培训完成☐☐
最终验收与交接☐☐

培训涵盖操作员职责(日常操作、配方选择、清洁规程、报警响应)与维护员职责(皮带更换与张紧、称重传感器注意事项、常见故障排查),并以学员签署的签到表记录。

工程师问答

常见问题

安装与调试需要多长时间?

典型的现场时长为 3–6 个工作日,具体取决于机型、订购选项与产线集成范围。远程安装前勘测可缩短现场时间。

SameGram 能否在我们既有产线上调试检重秤?

可以。我们会提前勘测上下游接口、输送机高度与控制系统,并在设备发运前出具集成图,从而先在图纸上验证贴合度。

现场需要提供哪些测试设备?

覆盖设备称重能力约 20 %–100 % 的经认证标准砝码。SameGram 工程师自备所有专用现场工具。

交接时我们会收到哪些文件?

调试报告、校准记录、参数备份、竣工布局图,以及经签署的验收证书。

是否提供远程调试支持?

提供。我们提供视频指导与文档化的自主安装支持,远程会话可对在用设备进行参数核查。凡涉及产线集成,建议采用现场调试。详见 远程支持.

你们在哪些区域提供安装与支持?

SameGram 在全球范围内安装与服务设备,包括东南亚、欧洲与中东,并为海外工厂提供备件物流与远程支持。详见 维修服务与备件.

准备好安排安装了吗?

我们的服务团队将在设备发运前确认现场检验清单并准备好您的集成图。
